这套案子在美林湖,三层独栋,从拆除到收尾一次进场做完。业主最关心"这么大的量会不会拖很久、会不会把装修弄脏",这篇按现场顺序把过程讲一遍——每一步为什么这么排,都有原因。

一、开工前先盘点:这栋楼要动的地方

量尺阶段把全栋洞口过了一遍:正面是挑空客厅的通高固定大玻璃,下面接四扇推拉门;三个楼层的外墙平开窗;侧院和车库是两樘窄边框大推拉门;顶层露台。洞口跨度大、玻璃大,是这个项目的两个关键词。

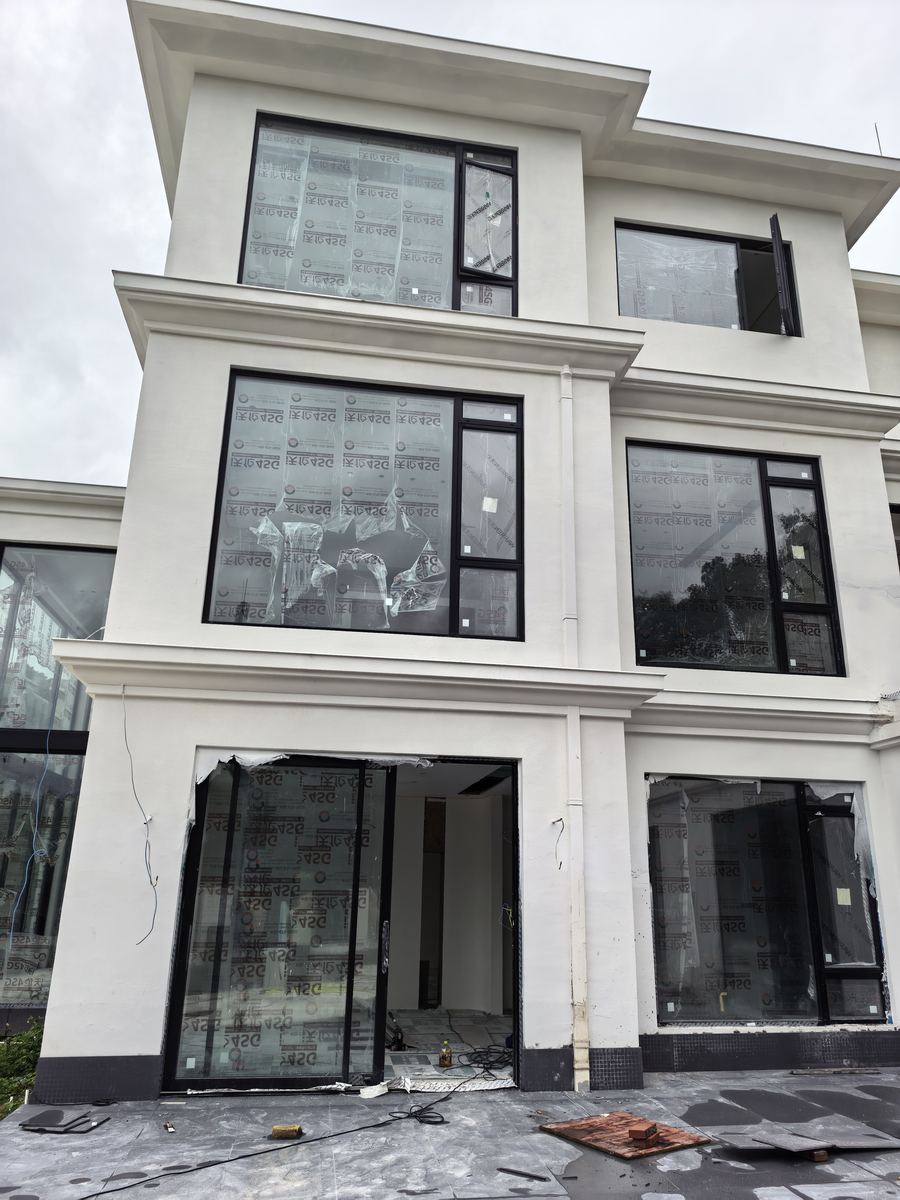

美林湖三层独栋别墅门窗施工中
施工中:三层立面,大尺寸洞口已经就位

二、通高固定大玻璃:最难搬的一块,最先定方案

挑空客厅那面通高玻璃,是整栋里运输安装难度最高的一块。这种尺寸的玻璃进场前要确认三件事:楼道和吊装路径(进不去就得上吊篮或吊车)、型材和压线的承载设计、以及玻璃配置按面积算安全等级。安装当天先装框、后进玻璃,玻璃四周留均匀间隙,垫块和压块的位置按规范来——大玻璃没有"装上就行",受力点错一点,后期就是歪和响。

现场可以看到玻璃的保护膜一直保留到交付前。整栋施工周期里,膜是玻璃最有效的保护,别让工人提前撕。

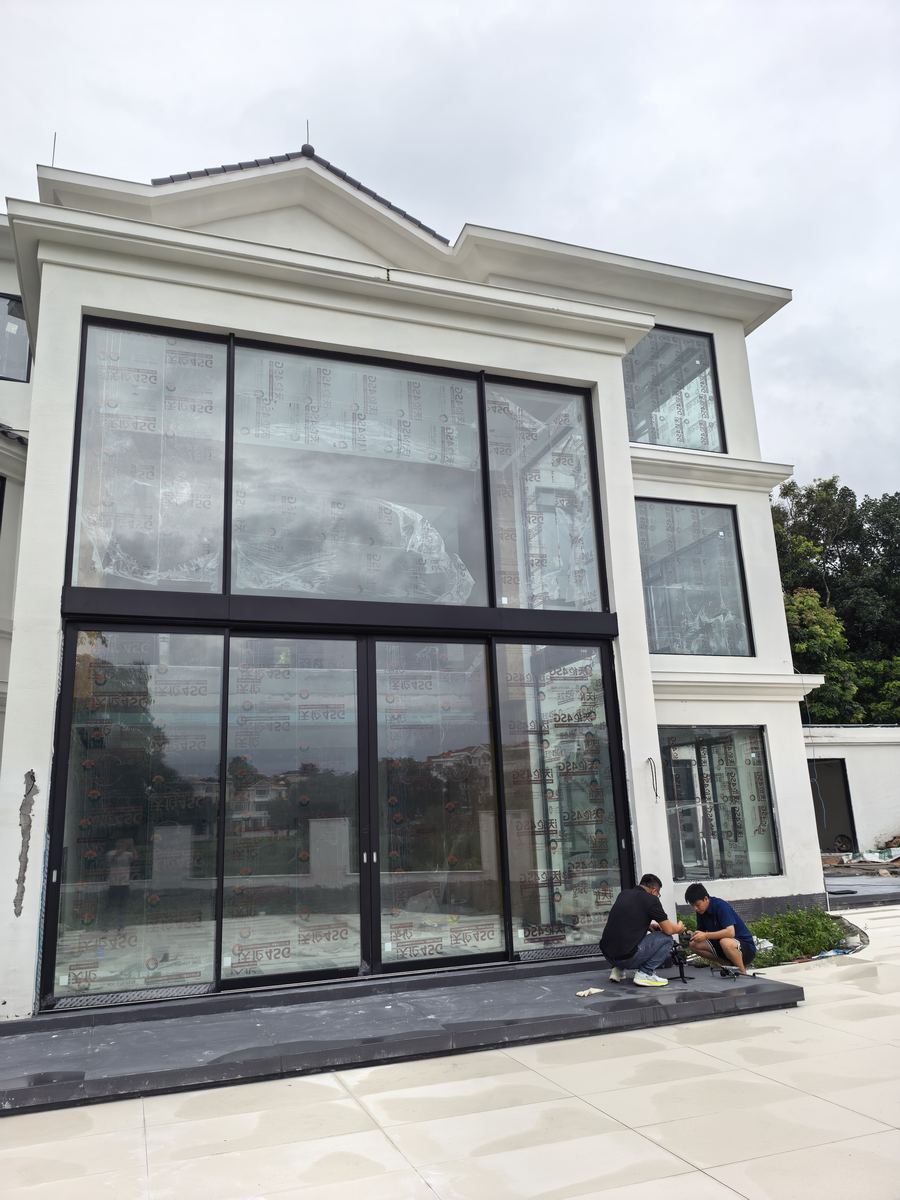

挑空客厅通高大玻璃安装现场
安装当天:通高固定大玻璃就位后,师傅在调五金

三、车库与侧院:窄边框大推拉门

车库和侧院的洞口宽,用的是窄边框大推拉门。这种门视觉上"只有玻璃",但边框越窄对型材强度和滑轮的要求越高。两个细节:轨道要能排走泥沙落叶(室外轨道堵了就卡),地坎做坡度,不然下雨积水漫进车库。这两条在量尺时就该定,装完改不了。

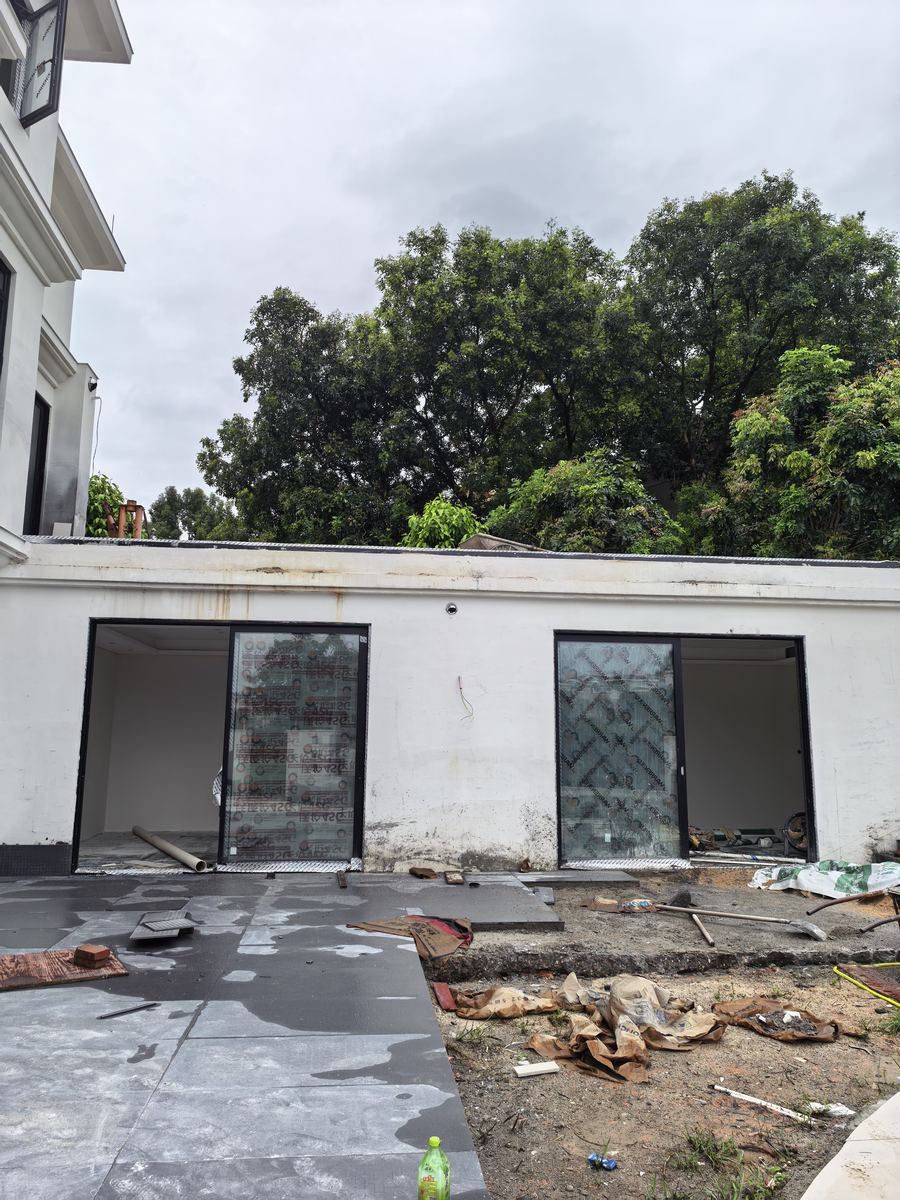

别墅车库窄边框推拉门
侧院与车库:窄边框大推拉门洞口

四、从施工到交付

整栋的顺序是:先里后外、先上后下,车库和露台这类不影响居住的排最后。每天收工前把开口封堵,施工完成一个区域保洁一个区域。交付时的状态是:玻璃膜撕除、五金全部调平、排水孔通畅、外墙收口打胶完成。

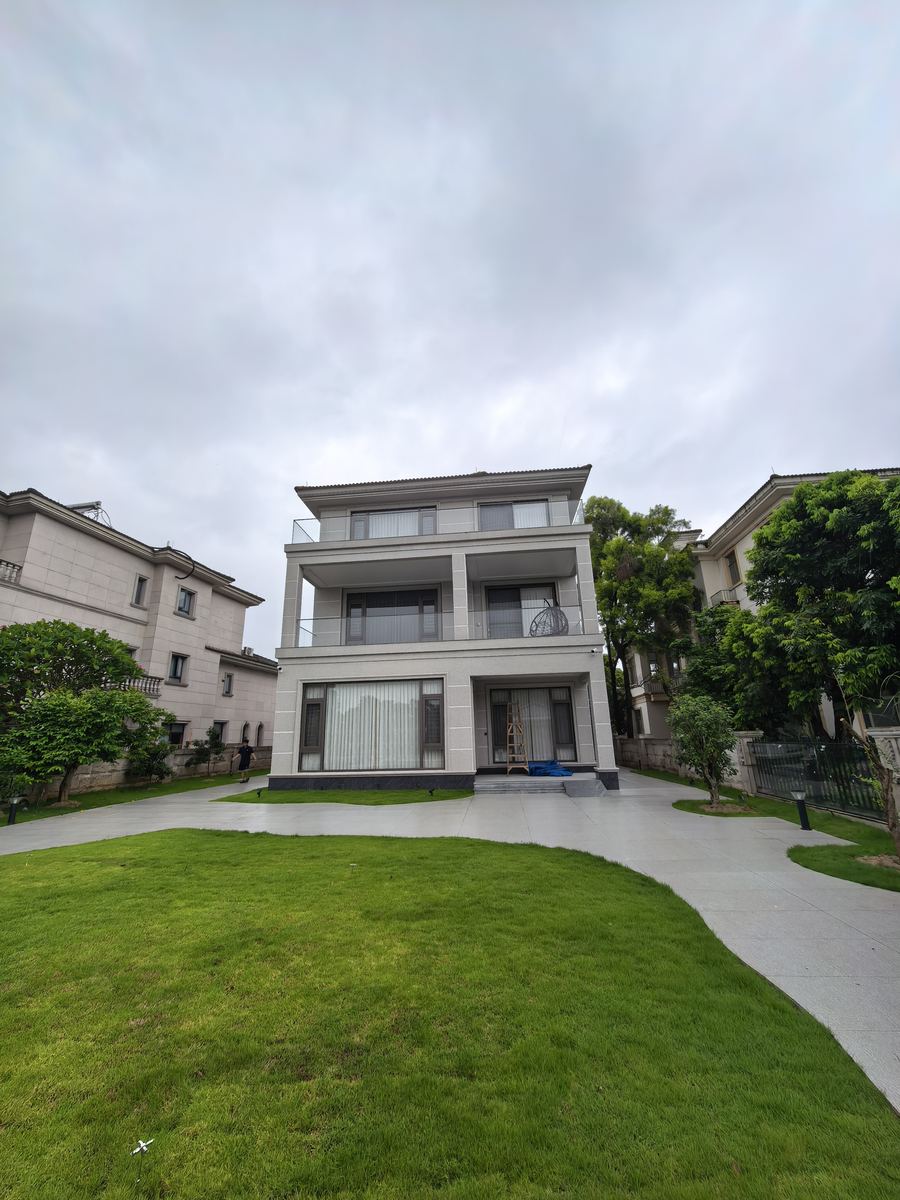

美林湖别墅整栋换窗交付效果
交付后:整栋外观与庭院
整栋换窗的经验就一条:顺序决定返工率。先定大玻璃的运输安装方案 → 平开窗分层推进 → 车库露台收尾。每一步都有前后依赖,排对了自然快。

我是韩淼,在清远石角镇做门窗,服务美林湖、碧桂园片区。上面这些案例都在服务片区内实拍。有拿不准的,把情况说说,我给你实在建议——不成交也帮你看。

本文由韩淼原创,配图为服务片区内真实项目实拍,首发于 hanmiao.online。具体情况因房屋结构、产品配置不同有差异,以现场量尺和合同约定为准。
